AZC010 |
m² |
Entibación de pozos excavados para recalce de cimientos, con elementos de madera. |
S/. 46,73 |
||

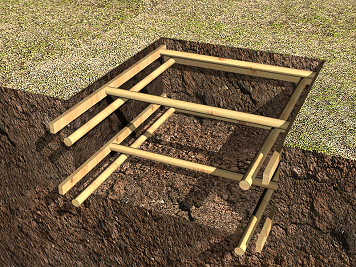

Entibación ligera de pozo para recalce de cimientos, realizada con medios manuales, con ancho de la excavación de hasta 2 m. |
Descompuesto |
Ud |
Descomposición |
Rend. |
Precio unitario |
Precio partida |
mt08emt010 |
m² |
Apuntalamiento y entibación ligera de zanjas y pozos de 2 m de ancho como máximo, para una protección del 20% mediante tablones, cabeceros y codales de madera (10 usos). |
1,100 |
32,65 |
35,92 |
mo113 |
h |
Peón de construcción. |
0,883 |
9,69 |
8,56 |
% |
Medios auxiliares |
2,000 |
44,48 |
0,89 |
|
% |
Costes indirectos |
3,000 |
45,37 |
1,36 |
|
Total: |
46,73 |
Pliego de condiciones
UNIDAD DE OBRA AZC010: ENTIBACIÓN DE POZOS EXCAVADOS PARA RECALCE DE CIMIENTOS, CON ELEMENTOS DE MADERA. CARACTERÍSTICAS TÉCNICAS Montaje de entibación ligera, en pozo para recalce de cimientos, con ancho de la excavación hasta 2 m, realizada con medios manuales, mediante tablones, cabeceros y codales de madera, para una protección del 20% de los paramentos verticales de la excavación. Incluso parte proporcional de desmontaje de la entibación después del relleno de tierras o simultáneamente a éste. CRITERIO DE METRADO EN PROYECTO Superficie medida en proyección horizontal, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL CONTRATISTA. Presentará para su aprobación, al Director de Ejecución de la obra, los cálculos justificativos de la solución a adoptar. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo general y fijación de los puntos y niveles de referencia. Montaje de tablones, cabeceros y codales. Clavado de todos los elementos. Retirada del conjunto. CONDICIONES DE TERMINACIÓN. Estabilidad y monolitismo. CONSERVACIÓN Y MANTENIMIENTO. Protección del conjunto de la entibación frente a filtraciones y acciones de erosión por parte de las aguas de escorrentía. Mientras se efectúe la consolidación definitiva de las paredes y fondo de las excavaciones se conservarán las entibaciones realizadas, que sólo podrán quitarse, total o parcialmente, previa comprobación del Director de Ejecución de la obra, y en la forma y plazos que éste dictamine. CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto. |
