|
Enviar sugerencia | Exportación: |
HRC010 |
m |
Recercado de hueco de fachada, de ladrillo cerámico hueco. |
S/. 40,16 |
Recercado de hueco de fachada con albañilería de ladrillo cerámico hueco de 11,5 cm de ancho y 4 cm de espesor, para revestir, trabado al cerramiento existente y recibido con mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:6. El precio no incluye el revestimiento. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Precio parcial |
1 |
Materiales |
||||
mt08aaa010a |
m³ |
Agua. |
0,006 |
4,55 |
0,03 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,002 |
60,85 |
0,12 |
mt08cem000b |
kg |
Cemento gris en sacos. |
0,319 |
0,45 |
0,14 |
mt08adt010 |
kg |
Aditivo hidrófugo para impermeabilización de morteros u concretos. |
0,006 |
3,65 |
0,02 |
mt04lvc010a |
Ud |

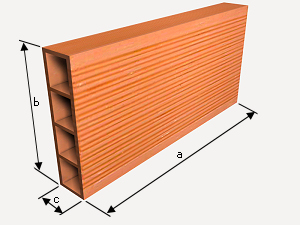

Ladrillo cerámico hueco sencillo, para revestir, 24x11,5x4 cm, densidad 780 kg/m³. |
6,000 |
0,73 |
4,38 |
Subtotal materiales: |
4,69 |
||||
2 |
Equipos |
||||
mq06hor010 |
h |
Mezcladora de concreto eléctrica con una capacidad de amasado de 160 l. |
0,006 |
10,14 |
0,06 |
Subtotal equipos: |
0,06 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Operario de construcción. |
0,718 |
28,68 |
20,59 |
mo113 |
h |
Peón de construcción. |
0,732 |
19,17 |
14,03 |
Subtotal mano de obra: |
34,62 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
39,37 |
0,79 |
|
Coste de mantenimiento decenal: S/. 2,81 en los primeros 10 años. |
Costos directos (1+2+3+4): |
40,16 |
Pliego de condiciones
PARTIDA HRC010: RECERCADO DE HUECO DE FACHADA, DE LADRILLO CERÁMICO HUECO. CARACTERÍSTICAS TÉCNICAS Recercado de hueco de fachada con albañilería de ladrillo cerámico hueco de 11,5 cm de ancho y 4 cm de espesor, para revestir, trabado al cerramiento existente y recibido con mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:6. CRITERIO DE METRADO EN PROYECTO Longitud medida por su mayor desarrollo lineal, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS DEL SOPORTE. Se comprobará que los paramentos de apoyo están saneados, limpios y nivelados. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Preparación de la superficie de apoyo. Replanteo de las piezas. Corte de las piezas. Colocación de reglas y plomadas sujetas al muro. Colocación, aplomado, nivelación y alineación de las piezas. Rejuntado y limpieza. CONDICIONES DE TERMINACIÓN. Tendrá adherencia, planeidad y buen aspecto. El sellado de juntas será estanco al agua. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá la obra recién ejecutada frente a lluvias, heladas y temperaturas elevadas. Se protegerá durante las operaciones que pudieran ocasionarle manchas o daños mecánicos. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO Se medirá, por su mayor desarrollo lineal, la longitud realmente ejecutada según especificaciones de Proyecto, incluyendo la longitud que pudiera perderse en ingletes. CRITERIO DE VALORACIÓN ECONÓMICA El precio no incluye el revestimiento. |
Espere, por favor
Ejecutando proceso...
