Impermeabilización de platea de cimentación, mediante saturación de la red capilar del concreto
NIC013 Impermeabilización de platea de cimentación, mediante saturación de la red capilar del concreto
Impermeabilización de platea de cimentación, mediante saturación de la red capilar del concreto. IMPERMEABILIZACIÓN BAJO LA LOSA: aplicación de mortero impermeabilizante, en polvo, mediante espolvoreo manual, rendimiento: 2 kg/m², antes de proceder al vaciado, con la armadura de la losa ya montada, sobre el concreto pobre previamente humedecido con agua. IMPERMEABILIZACIÓN SOBRE LA LOSA: aplicación de mortero impermeabilizante, en forma de lechada, mediante extendido con cepillo, rendimiento: 2 kg/m², en dos capas, sobre el concreto ya fraguado.

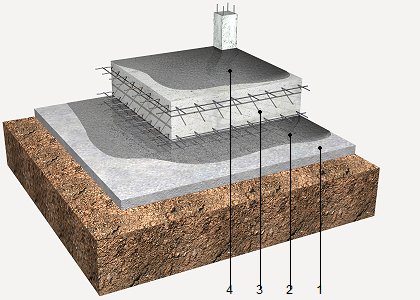

1:
Concreto pobre.
2:
Capa de impermeabilización bajo la losa.
3:
Platea de cimentación.
4:
Capa de impermeabilización sobre la losa.
Aplicación
Producto
Rendimiento (kg/m²)
Aplicación
Producto
Rendimiento (kg/m²)

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt08aaa010a

Agua.

0,005

4,68

0,02

mt09bmr230a

kg

Mortero impermeabilizante, con resistencia a los sulfatos, alta resistencia a ciclos de congelamiento y deshielo y efecto protector frente a la carbonatación.

3,000

4,53

13,59



Subtotal materiales:

13,61

2



Mano de obra



mo032

h

Operario aplicador de productos impermeabilizantes.

0,099

31,48

3,12

mo070

h

Oficial aplicador de productos impermeabilizantes.

0,099

21,86

2,16



Subtotal mano de obra:

5,28

3



Herramientas




%

Herramientas

2,000

18,89

0,38

Coste de mantenimiento decenal: S/. 0,50 en los primeros 10 años.

Costos directos (1+2+3):

19,27


PARTIDA NIC013: IMPERMEABILIZACIÓN DE PLATEA DE CIMENTACIÓN, MEDIANTE SATURACIÓN DE LA RED CAPILAR DEL CONCRETO.


CARACTERÍSTICAS TÉCNICAS

Impermeabilización de platea de cimentación, mediante saturación de la red capilar del concreto. IMPERMEABILIZACIÓN BAJO LA LOSA: aplicación de mortero impermeabilizante, en polvo, mediante espolvoreo manual, rendimiento: 2 kg/m², antes de proceder al vaciado, con la armadura de la losa ya montada, sobre el concreto pobre previamente humedecido con agua. IMPERMEABILIZACIÓN SOBRE LA LOSA: aplicación de mortero impermeabilizante, en forma de lechada, mediante extendido con cepillo, rendimiento: 2 kg/m², en dos capas, sobre el concreto ya fraguado.



CRITERIO DE METRADO EN PROYECTO

Superficie medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS


DEL SOPORTE.

Se comprobará que la superficie soporte está libre de polvo, aceite, grasa, lechada de cemento, restos de desencofrante o pintura.


AMBIENTALES.

No se realizarán trabajos de impermeabilización cuando la temperatura sea inferior a 5°C.


DEL CONTRATISTA.

Antes de comenzar los trabajos, se coordinarán los diferentes oficios que han de intervenir y se notificará con una antelación mínima de 72 horas el comienzo del vaciado, así como la superficie a tratar.



FASES DE EJECUCIÓN.

Limpieza. Humectación de la capa de concreto pobre. Espolvoreo manual del mortero seco sobre la capa de concreto pobre. Extendido de la lechada sobre la losa.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá de la lluvia al menos durante las 24 horas siguientes a su aplicación y de las heladas al menos durante los 5 días siguientes.



CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO

Se medirá la superficie realmente ejecutada según especificaciones de Proyecto.
