Tijeral ligero, de madera aserrada
EMC015 Tijeral ligero, de madera aserrada
Tijeral ligero de 6 m de luz, pendiente 30%, formada por elementos de madera aserrada de pino, de 70x70 mm de sección, con acabado cepillado; conexiones con herrería de acero galvanizado tipo DX51D+Z275N y tornillos rosca-metal de acero cincado, para ensamble de estructuras de madera; separación entre tijerales hasta 5 m.

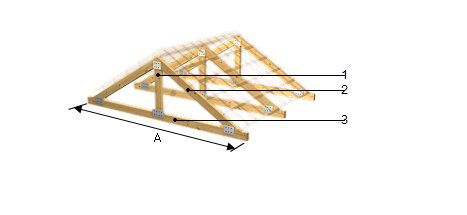

Componentes
1:
Pendolón.
2:
Par.
3:
Tirante.
Pendiente (%)
Luz entre apoyos "A" (m)
Grupo botánico
Especie de árbol
Dimensiones (mm)
Peso de las piezas de ensamble (kg/m³)

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt07mee101ad

Madera aserrada de pino para tijerales de gran escuadría, de hasta 5 m de longitud, de 70x70 mm de sección, con acabado cepillado.

1,000

1.729,92

1.729,92

mt07emr511a

kg

Herrería de acero galvanizado tipo DX51D+Z275N y tornillos rosca-metal de acero cincado, para ensamble de estructuras de madera, para clases de servicio 1 y 2.

2,500

36,06

90,15



Subtotal materiales:

1.820,07

2



Equipos



mq07gte010b

h

Grúa autopropulsada de brazo telescópico con una capacidad de elevación de 20 t y 20 m de altura máxima de trabajo.

5,700

193,39

1.102,32



Subtotal equipos:

1.102,32

3



Mano de obra



mo048

h

Operario en estructura de madera.

25,473

32,76

834,50

mo095

h

Oficial en estructura de madera.

9,116

22,73

207,21



Subtotal mano de obra:

1.041,71

4



Herramientas




%

Herramientas

2,000

3.964,10

79,28

Coste de mantenimiento decenal: S/. 687,37 en los primeros 10 años.

Costos directos (1+2+3+4):

4.043,38


PARTIDA EMC015: TIJERAL LIGERO, DE MADERA ASERRADA.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN LA PARTIDA.

Se evitará el contacto directo de la madera con el cemento y la cal.


CARACTERÍSTICAS TÉCNICAS

Tijeral ligero de 6 m de luz, pendiente 30%, formada por elementos de madera aserrada de pino, de 70x70 mm de sección, con acabado cepillado; conexiones con herrería de acero galvanizado tipo DX51D+Z275N y tornillos rosca-metal de acero cincado, para ensamble de estructuras de madera; separación entre tijerales hasta 5 m.



CRITERIO DE METRADO EN PROYECTO

Volumen medido según documentación gráfica de Proyecto, apoyándose en las mayores dimensiones transversales para aquellas piezas que no tengan escuadrías rectangulares o cuadradas, y la longitud incluyendo las entregas.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS


DEL SOPORTE.

El contenido de humedad de la madera será el de equilibrio higroscópico antes de su utilización en obra.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo y marcado de ejes de apoyo en cabeza de muro o columna. Preparación de la superficie de apoyo. Replanteo y corte de tablones. Montaje del tijeral. Colocación y fijación provisional del tijeral. Aplomado y nivelación. Conexión del tijeral y su base de apoyo.


CONDICIONES DE TERMINACIÓN.

El conjunto será estable y transmitirá correctamente las cargas a la estructura. El acabado superficial será el adecuado para el posterior tratamiento de protección.



CONSERVACIÓN Y MANTENIMIENTO.

Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo.



CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto, apoyándose en las mayores dimensiones transversales para aquellas piezas que no tengan escuadrías rectangulares o cuadradas, incluyendo en la longitud las entregas. Se consideran incluidos todos los elementos integrantes de la estructura señalados en los planos y detalles del Proyecto.
