Descabezado de pilote-pantalla (barrette)
CPZ051 Descabezado de pilote-pantalla (barrette)
Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.

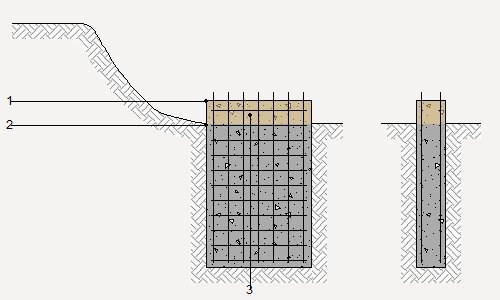

Espesor (cm)
Medios
1:
Nivel de llenado del concreto.
2:
Nivel de descabezado.
3:
Concreto contaminado.

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Equipos



mq01exn050c

h

Retroexcavadora sobre neumáticos, de 85 kW, con martillo rompedor.

0,377

220,54

83,14

mq05pdm010a

h

Compresor portátil eléctrico 2 m³/min de caudal.

0,826

12,92

10,67

mq05mai030

h

Martillo neumático.

1,651

13,85

22,87



Subtotal equipos:

116,68

2



Mano de obra



mo112

h

Peón especializado de construcción.

2,829

21,39

60,51

mo113

h

Peón de construcción.

1,414

21,05

29,76



Subtotal mano de obra:

90,27

3



Herramientas




%

Herramientas

2,000

206,95

4,14



Costos directos (1+2+3):

211,09


PARTIDA CPZ051: DESCABEZADO DE PILOTE-PANTALLA (BARRETTE).


CARACTERÍSTICAS TÉCNICAS

Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.



CRITERIO DE METRADO EN PROYECTO

Longitud medida según documentación gráfica de Proyecto, considerando que la cota final de vaciado rebasará a la teórica en al menos 30 cm.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS


DEL SOPORTE.

Se comprobará que el concreto ha adquirido una resistencia suficiente para que no se produzcan daños en el concreto restante.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo, marcado y corte del nivel de descabezado. Picado mecánico con martillo rompedor del concreto contaminado existente en la coronación del pilote-pantalla (barrette). Picado manual con compresor portátil de los restos del descabezado. Enderezado de las armaduras. Limpieza de la superficie de concreto. Recogida de restos. Carga de escombros sobre camión o contenedor.


CONDICIONES DE TERMINACIÓN.

Se evitará la existencia de concreto contaminado.



CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
