Retacado con mortero expansivo, en recalce de cimentación
CZX030 Retacado con mortero expansivo, en recalce de cimentación
Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la cimentación existente y la nueva cimentación, así como las oquedades que pudieran quedar tras finalizar la fase de vaciado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y fragua para el sellado del espacio entre la cimentación y el recalce.

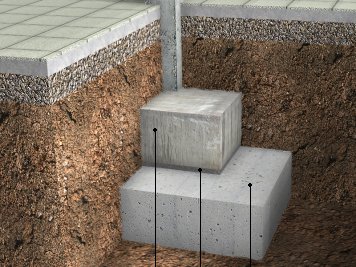

1:
Cimentación existente.
2:
Retacado con mortero expansivo.
3:
Recalce (no incluido en este precio).

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt09rec020

kg

Mortero fluido a base de cemento, ligeramente expansivo (3% del volumen), para espesores comprendidos entre 10 y 30 mm, con 95 MPa de resistencia a flexotracción y 10 MPa de resistencia a compresión a 28 días, para retacados en recalces de cimentación.

2.020,000

1,85

3.737,00

mt09pye010b

Pasta de yeso de construcción B1.

0,030

450,32

13,51

mt09rec030

kg

Fragua de sellado, de resina epoxi.

2,000

29,47

58,94



Subtotal materiales:

3.809,45

2



Equipos



mq06eim010

h

Equipo de inyección manual de morteros fluidos y resinas.

2,550

5,23

13,34

mq06eim020

Ud

Boquilla de inyección para equipo de inyección manual de morteros fluidos y resinas.

10,000

1,56

15,60



Subtotal equipos:

28,94

3



Mano de obra



mo042

h

Operario en estructura de concreto.

3,226

32,76

105,68

mo089

h

Oficial en estructura de concreto.

1,613

22,73

36,66



Subtotal mano de obra:

142,34

4



Herramientas




%

Herramientas

2,000

3.980,73

79,61

Coste de mantenimiento decenal: S/. 81,21 en los primeros 10 años.

Costos directos (1+2+3+4):

4.060,34


PARTIDA CZX030: RETACADO CON MORTERO EXPANSIVO, EN RECALCE DE CIMENTACIÓN.


CARACTERÍSTICAS TÉCNICAS

Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la cimentación existente y la nueva cimentación, así como las oquedades que pudieran quedar tras finalizar la fase de vaciado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y fragua para el sellado del espacio entre la cimentación y el recalce.



CRITERIO DE METRADO EN PROYECTO

Volumen medido según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o inferior a 5°C.



FASES DE EJECUCIÓN.

Limpieza de la cara superior del recalce de la cimentación. Humectación de las superficies de contacto. Sellado del espacio entre cimentación y recalce. Colocación de las boquillas de inyección. Inyección del mortero expansivo. Retirada del yeso y los escombros. Limpieza del elemento. Carga de escombros sobre camión o contenedor.



CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
