Acometida de abastecimiento de agua potable
IFA010 Acometida de abastecimiento de agua potable
Acometida enterrada para abastecimiento de agua potable de 2 m de longitud, que une la red general de distribución de agua potable de la empresa suministradora con la instalación general del edificio, continua en todo su recorrido sin uniones o empalmes intermedios no modulares, formada por tubo de polietileno PE 100, de 32 mm de diámetro exterior, PN=10 atm y 2 mm de espesor, colocada sobre lecho de arena de 15 cm de espesor, en el fondo de la zanja previamente excavada, debidamente compactada y nivelada con pisón vibrante de guiado manual, relleno lateral compactando hasta los costados y posterior relleno con la misma arena hasta 10 cm por encima de la clave de la tubería; collarín de toma en carga colocado sobre la red general de distribución que sirve de enlace entre la acometida y la red; llave de corte de esfera de de diámetro con mando de cuadradillo colocada mediante unión, situada junto a la edificación, fuera de los límites de la propiedad, alojada en caja de registro prefabricada de polipropileno de 30x30x30 cm, colocada sobre falso piso de concreto simple f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 20 mm, consistencia plástica de 15 cm de espesor. Incluso concreto simple f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 20 mm, consistencia plástica para la posterior reposición del pavimento existente, accesorios y piezas especiales.

Longitud de la acometida (m)
Tipo de colocación

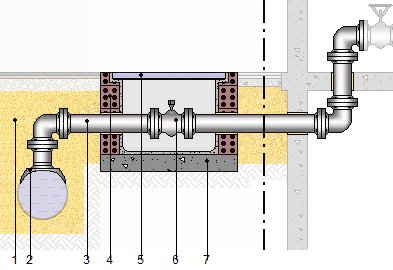

1:
Cama de arena.
2:
Collarín de toma en carga.
3:
Tubo de acometida.
4:
Caja de registro.
5:
Tapa de caja de registro.
6:
Llave de corte.
7:
Falso piso de concreto.
Material
Tipo
Presión nominal (atm)
Diámetro nominal (mm)
Tipo

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt10hmf055akc

Concreto simple f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 19 mm, consistencia plástica, premezclado en planta, según el Reglamento Nacional de Edificaciones NTE E.060.

0,231

234,46

54,16

mt01ara010a

Arena con granulometría de 0 a 5 mm de diámetro, limpia.

0,224

49,65

11,12

mt37www105q

Ud

Collarín de toma en carga de fundición dúctil con recubrimiento de resina epoxi, para tubos de polietileno o de PVC de 110 mm de diámetro exterior, con toma para conexión roscada de 1" de diámetro, PN=16 atm, con juntas elásticas de EPDM.

1,000

341,98

341,98

mt37tpa011c

m

Acometida de polietileno PE 100, de 32 mm de diámetro exterior, PN=10 atm y 2 mm de espesor, incluso accesorios de conexión y piezas especiales.

2,000

4,36

8,72

mt11arp100a

Ud

Caja de registro de polipropileno, 30x30x30 cm.

1,000

185,30

185,30

mt11arp050c

Ud

Tapa de PVC, para cajas de registro de plomería de 30x30 cm, con cierre hermético al paso de los olores mefíticos.

1,000

113,38

113,38

mt37sve030d

Ud

Válvula de esfera de latón niquelado para roscar de 1", con mando de cuadradillo.

1,000

57,05

57,05



Subtotal materiales:

771,71

2



Equipos



mq05pdm010a

h

Compresor portátil eléctrico 2 m³/min de caudal.

0,487

12,92

6,29

mq05mai030

h

Martillo neumático.

0,487

13,85

6,74

mq02rop020

h

Pisón vibrante de guiado manual, de 80 kg, con placa de 30x30 cm, tipo rana.

0,456

11,88

5,42



Subtotal equipos:

18,45

3



Mano de obra



mo020

h

Operario de construcción.

1,225

31,48

38,56

mo113

h

Peón de construcción.

1,044

21,05

21,98

mo008

h

Operario plomero.

0,882

32,35

28,53

mo107

h

Oficial plomero.

0,882

21,82

19,25



Subtotal mano de obra:

108,32

4



Herramientas




%

Herramientas

4,000

898,48

35,94

Coste de mantenimiento decenal: S/. 46,72 en los primeros 10 años.

Costos directos (1+2+3+4):

934,42


PARTIDA IFA010: ACOMETIDA DE ABASTECIMIENTO DE AGUA POTABLE.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN LA PARTIDA.

Se evitará utilizar materiales diferentes en una misma instalación.


CARACTERÍSTICAS TÉCNICAS

Acometida enterrada para abastecimiento de agua potable de 2 m de longitud, que une la red general de distribución de agua potable de la empresa suministradora con la instalación general del edificio, continua en todo su recorrido sin uniones o empalmes intermedios no modulares, formada por tubo de polietileno PE 100, de 32 mm de diámetro exterior, PN=10 atm y 2 mm de espesor, colocada sobre lecho de arena de 15 cm de espesor, en el fondo de la zanja previamente excavada, debidamente compactada y nivelada con pisón vibrante de guiado manual, relleno lateral compactando hasta los costados y posterior relleno con la misma arena hasta 10 cm por encima de la clave de la tubería; collarín de toma en carga colocado sobre la red general de distribución que sirve de enlace entre la acometida y la red; llave de corte de esfera de de diámetro con mando de cuadradillo colocada mediante unión, situada junto a la edificación, fuera de los límites de la propiedad, alojada en caja de registro prefabricada de polipropileno de 30x30x30 cm, colocada sobre falso piso de concreto simple f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 20 mm, consistencia plástica de 15 cm de espesor. Incluso concreto simple f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 20 mm, consistencia plástica para la posterior reposición del pavimento existente, accesorios y piezas especiales.



CRITERIO DE METRADO EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS


DEL SOPORTE.

Se comprobará que el trazado de las zanjas corresponde con el de Proyecto. Se tendrán en cuenta las separaciones mínimas de la acometida con otras instalaciones.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo del recorrido de la acometida, coordinado con el resto de instalaciones o elementos que puedan tener interferencias. Rotura del pavimento con compresor. Eliminación de las tierras sueltas del fondo de la excavación. Vaciado y compactación del concreto en formación de falso piso. Colocación de la caja de registro prefabricada. Vertido de la arena en el fondo de la zanja. Colocación de la tubería. Montaje de la llave de corte. Colocación de la tapa. Ejecución del relleno envolvente. Empalme de la acometida con la red general del municipio. Reposición del pavimento.


CONDICIONES DE TERMINACIÓN.

La acometida tendrá resistencia mecánica. El conjunto será estanco.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.



CRITERIO DE VALORACIÓN ECONÓMICA

El precio no incluye la excavación ni el relleno principal.
