ANV015 |
m² |
Falso piso ventilado de concreto, para grandes alturas. |
S/. 161,04 |
Falso piso ventilado de concreto armado, para grandes alturas, de 100+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizado con concreto f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 12,5 mm, consistencia blanda, preparado en obra, y malla electrosoldada QE-79 cocada 300x300 mm de acero trefilado corrugado ASTM A 82-94 como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de concreto pobre. El precio no incluye la capa de concreto pobre. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Precio parcial |
1 |
Materiales |
||||
mt07cid030a |
m² |

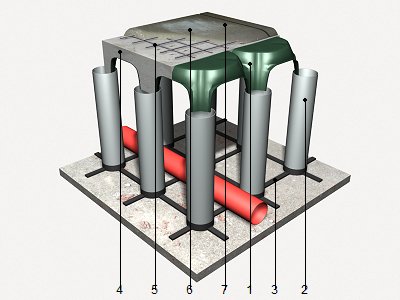

Encofrado perdido de piezas de polipropileno reciclado, de 58x58x15 cm, para disponer sobre tubos de PVC, sobre una matriz base, para falsos pisos ventiladas de gran altura. |
1,050 |
67,24 |
70,60 |
mt36tit010ha |
m |
Tubo de PVC, serie B, de 125 mm de diámetro y 3,2 mm de espesor. |
2,550 |
20,59 |
52,50 |
mt07ame090dmg |
m² |
Malla electrosoldada QE-79 cocada 300x300 mm, con alambres longitudinales de 5 mm de diámetro y alambres transversales de 5,0 mm de diámetro, de acero trefilado corrugado ASTM A 82-94, según ASTM A 185. |
1,100 |
5,05 |
5,56 |
mt08var050 |
kg |
Alambre galvanizado para atar, de 1,30 mm de diámetro. |
0,017 |
4,66 |
0,08 |
mt08aaa010a |
m³ |
Agua. |
0,018 |
4,66 |
0,08 |
mt01arg000b |
m³ |
Arena cribada. |
0,045 |
42,52 |
1,91 |
mt01arg001be |
m³ |
Agregado grueso homogeneizado, de tamaño máximo 12,5 mm. |
0,056 |
57,85 |
3,24 |
mt08cem000b |
kg |
Cemento gris en sacos. |
40,092 |
0,46 |
18,44 |
mt07aco020m |
Ud |
Separador homologado para malla electrosoldada. |
1,000 |
0,28 |
0,28 |
Subtotal materiales: |
152,69 |
||||
2 |
Equipos |
||||
mq06vib020 |
h |
Regla vibrante de 3 m. |
0,082 |
15,76 |
1,29 |
mq06hor010 |
h |
Mezcladora de concreto eléctrica con una capacidad de amasado de 160 l. |
0,057 |
10,40 |
0,59 |
Subtotal equipos: |
1,88 |
||||
3 |
Mano de obra |
||||
mo044 |
h |
Operario encofrador. |
0,031 |
32,56 |
1,01 |
mo091 |
h |
Oficial encofrador. |
0,031 |
22,59 |
0,70 |
mo043 |
h |
Operario fierrero. |
0,029 |
32,56 |
0,94 |
mo090 |
h |
Oficial fierrero. |
0,029 |
22,59 |
0,66 |
Subtotal mano de obra: |
3,31 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
157,88 |
3,16 |
|
Coste de mantenimiento decenal: S/. 12,88 en los primeros 10 años. |
Costos directos (1+2+3+4): |
161,04 |
Pliego de condiciones
PARTIDA ANV015: FALSO PISO VENTILADO DE CONCRETO, PARA GRANDES ALTURAS. CARACTERÍSTICAS TÉCNICAS Falso piso ventilado de concreto armado, para grandes alturas, de 100+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizado con concreto f'c=210 kg/cm² (21 MPa), no expuesto a ciclos de congelamiento y deshielo, exposición a sulfatos insignificante, sin requerimiento de permeabilidad, no expuesto a cloruros, tamaño máximo del agregado 12,5 mm, consistencia blanda, preparado en obra, y malla electrosoldada QE-79 cocada 300x300 mm de acero trefilado corrugado ASTM A 82-94 como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de concreto pobre. CRITERIO DE METRADO EN PROYECTO Superficie medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS PARTIDAS DEL SOPORTE. Se comprobará la existencia y planeidad de la base de apoyo. AMBIENTALES. Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Colocación de la matriz base. Colocación de los tubos. Corte de las piezas. Colocación y montaje de las piezas. Realización de los orificios de paso de instalaciones. Colocación de los elementos para paso de instalaciones. Colocación de la malla electrosoldada. Preparación del concreto. Vaciado, extendido y vibrado del concreto. Regleado y nivelación de la capa de compresión. Curado del concreto. CONDICIONES DE TERMINACIÓN. La ventilación de la cámara será correcta. El falso piso ventilada será monolítica y realizará correctamente la transmisión de cargas. La superficie será uniforme y sin irregularidades. CONSERVACIÓN Y MANTENIMIENTO. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. Se protegerá el concreto fresco frente a lluvias, heladas y temperaturas elevadas. CRITERIO DE METRADO EN OBRA Y CONDICIONES DE ABONO Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, sin deducir la superficie ocupada por las columnas situados dentro de su perímetro. CRITERIO DE VALORACIÓN ECONÓMICA El precio no incluye la capa de concreto pobre. |
